全屋定制何时量尺?何时进场?装修的顺序和步骤究竟有哪些?
别慌,看完这篇文,你将不是装修小白。

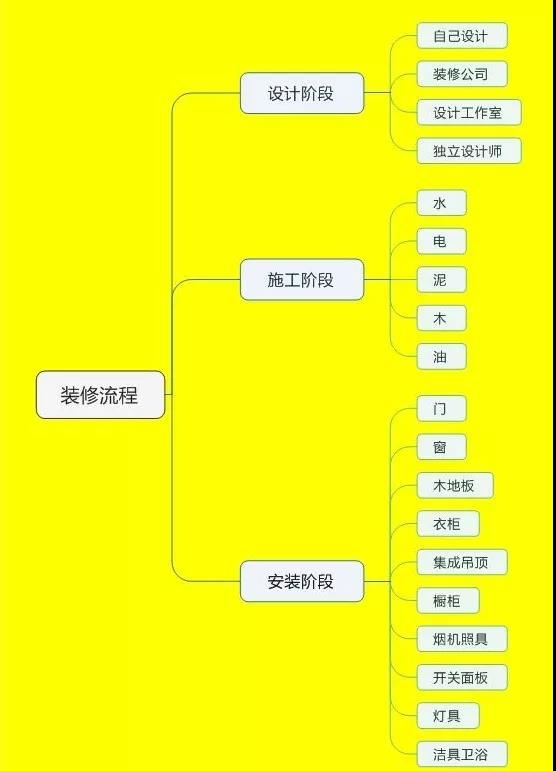

设计阶段一般分3种情况:
①自己设计(非专业人士需慎重考虑)
②找装修公司(对比设计,施工,工艺,价格,以及服务)
③找设计工作室/独立设计师
施工阶段由水,电,泥,木,油五大工种组成。
当然在正式进入现场施工前你还需要去物业办理装修开工手续,拿到装修许可认证,以及施工人员的出入证,同时缴纳装修保证金,一般都是2000元的样子。
办理好开工手续之后,装修就算正式开始了。
第一步:大白铲除
针对新房墙体有白色大白墙的要全部铲除干净,铲到可见到原始墙面为止,铲除开发商原始的白墙是为了增强原始墙面与墙面涂料的附着力。
第二步,墙体改拆
把房屋所有需要拆墙,砌墙的墙体按照施工图纸进行改造。

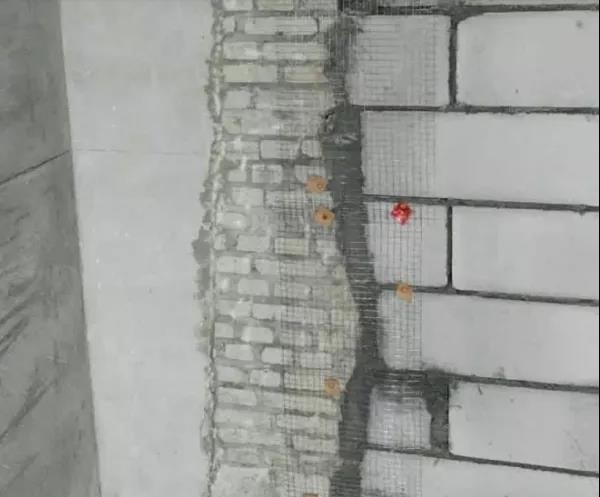

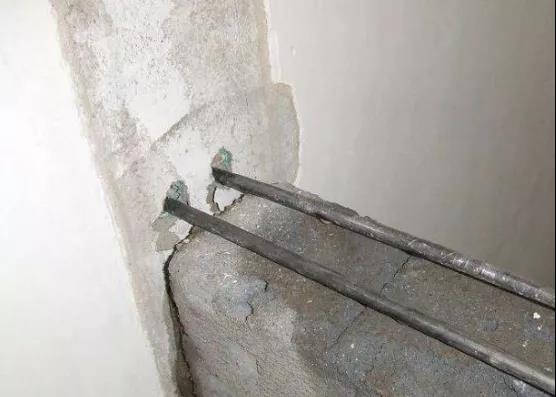

砌墙需注意,建议在砌墙之前用钢筋混凝土现浇一个地梁,增强墙体结构的稳定性。在新旧墙体的连接处每两层需要用钢筋植入旧墙体,增强新旧墙体的连接性。

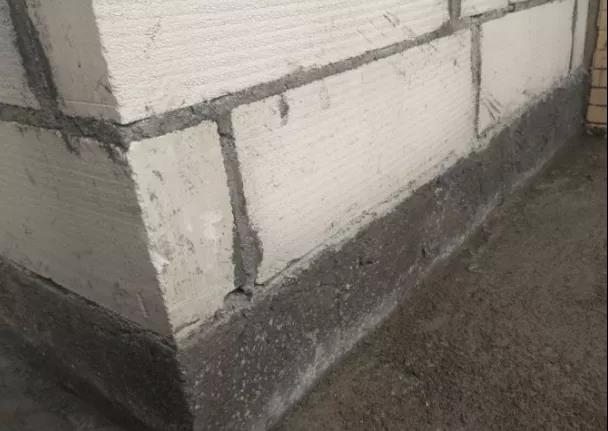

并且在墙体双面抹灰的时候需要挂钢网,然后用水泥沙抹平,不然新旧墙体的连接处时间久了,很容易引起乳胶漆脱落开裂。
第三步,墙地固涂刷

墙固的出现代替了以往传统使用的界面剂,但是他们的作用是大同小异的都是为了增强墙面的附着力。
地固其实以一种非常环保的材料,我们要在水泥地上铺设木地板或地砖,也要对水泥地进行处理。把地固涂抹在水泥地上,就能解决地面毛糙度,防止地面“跑沙”。
这样在后续铺设木地板、地砖时,不会让板缝、砖缝里钻进灰尘,让地板或地砖更牢固的粘在地面上。

第四步,水电交底
这是很关键的一步,隐蔽工程的重中之重,水电定位按照施工图纸的进行现场定位(业主,设计师,电工,监理,橱柜设计师,空调设计师,最好能到场的都要到场,避免装修上的疏忽和遗憾)
第五步,泥工施工

由防水公司涂刷防水涂料,涂刷区域:卫生间,阳台,厨房。
第六步:木工阶段

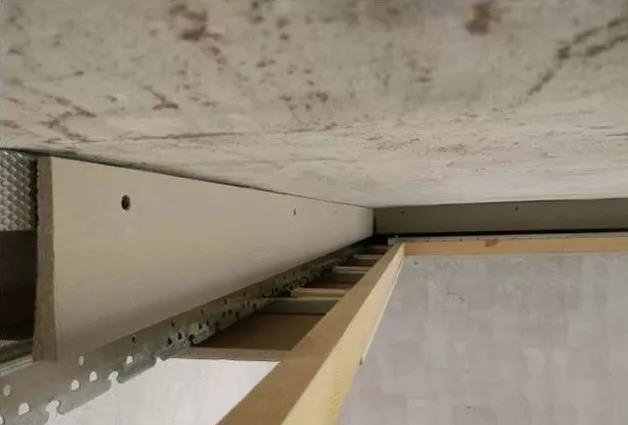

随着定制行业的发展,以及人们生活水平品质的提高,现在现场木工打柜子的也是越来少了,基本都是定制整体衣柜,橱柜,鞋柜,以及储物柜,所以家里的木工基本上就只有吊顶然后一些背景墙的基层打底了,现在家里面木工吊顶一般都是用轻钢龙骨了,可能会用少量的边龙骨是木质的。
第七步:油漆阶段
其实油漆阶段就是对墙面的处理,首先我们标准的墙面处理,因为应该是分为三个部分,①石膏墙面找平②批刮腻子粉三遍,然后高光打磨处理,③油漆涂刷一底两面
当然我们前期有的工艺会做网格布处理,增强墙面涂料的附着力。
首先墙面石膏找平,在目前的整个装修市场,大多数的公司是没有做这个墙面工艺处理的,而这个工艺主要是让整个墙面顶面保证绝对的平整,而墙面的平整度,凭肉眼是很难看出来的。
但是等你之后安装衣柜柜体和门套的时候,你就会发现,如果墙面不平整,就会有很宽的缝隙,那这个时候很多装门或者装柜子的师傅他们就会用大家都知道的发泡胶来处理,其实这个就是细节上的问题。
所以,全屋定制应该在装修前就确定好风格,尺寸,待上述硬装完成后,还需要设计师再次复量尺寸,这样在正式进场的时候,便会减少很多不必要的问题出现。
待主材基本安装完成后,所有软装就可以进场了,到这一步,装修就算完成。
(部分图文来源网络,侵删)
